荊楚網(湖北日?qǐng)?bào)網)訊(通訊員熊思靜、郭暉、歐陽雷)6月10日23時17分,由國網湖北送變電公司和國網湖北直流公司歷時三天檢修的±420千伏宜昌換流站單元1渝側穿墻套管換型項目圓滿完成,這是國產化充氣型穿墻套管首次在湖北省內柔性直流換流站試運行。
±420千伏宜昌換流站隸屬渝鄂直流背靠背聯網配套工程,于2019年7月1日全面建成投產,是當時世界首個投入商業運行的電壓等級最高、容量最大的柔性直流背靠背工程。
本次穿墻套管的國產化改造工作于6月8日至10日3天的檢修時間內開展,為滿足現場試驗及安裝要求,兩家公司組織百名業務骨干有序開展套管拆除與復裝、鋼結構拆除與復裝等工作,涵蓋試吊配重、角度調節等,整個拆裝難度系數大、工序復雜、時間緊張。

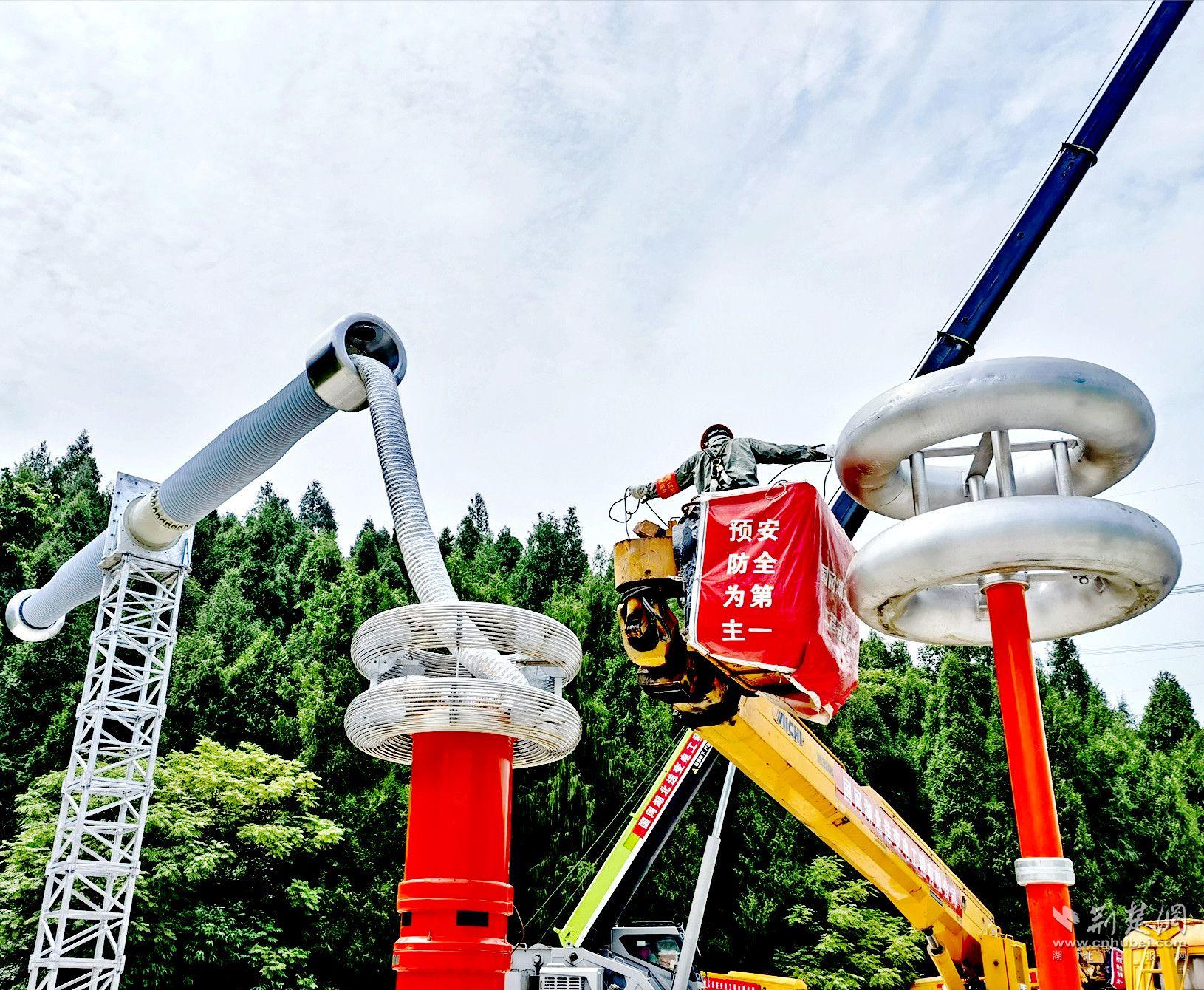

“馬上要開始套管吊裝了,高空人員在套管進出套管底座時,要控制間距,避免套管與底座發生磕碰!”6月9日,在換流站閥廳內,套管吊裝作業開始前,國網湖北送變電公司班組長甘露對施工人員說。

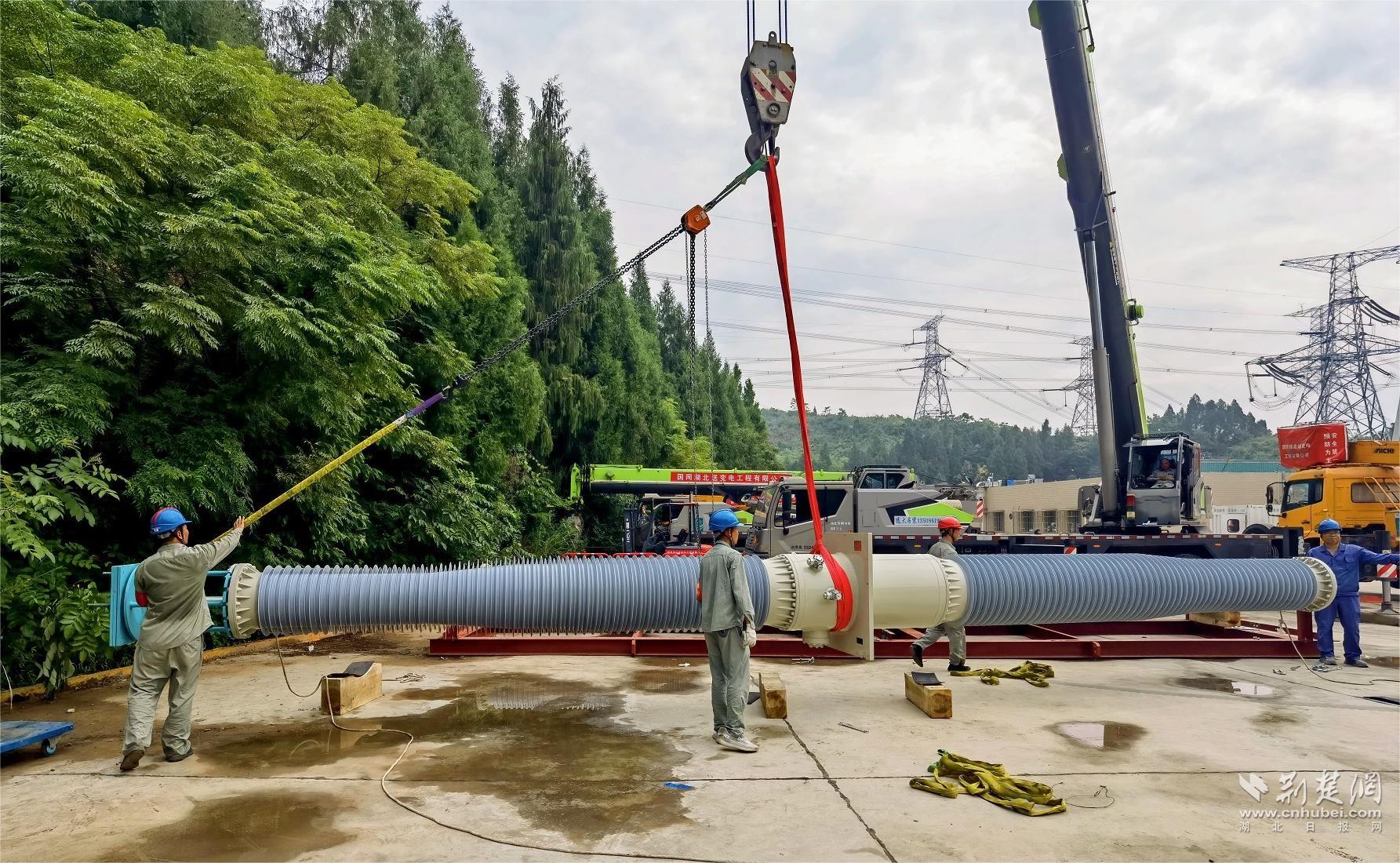

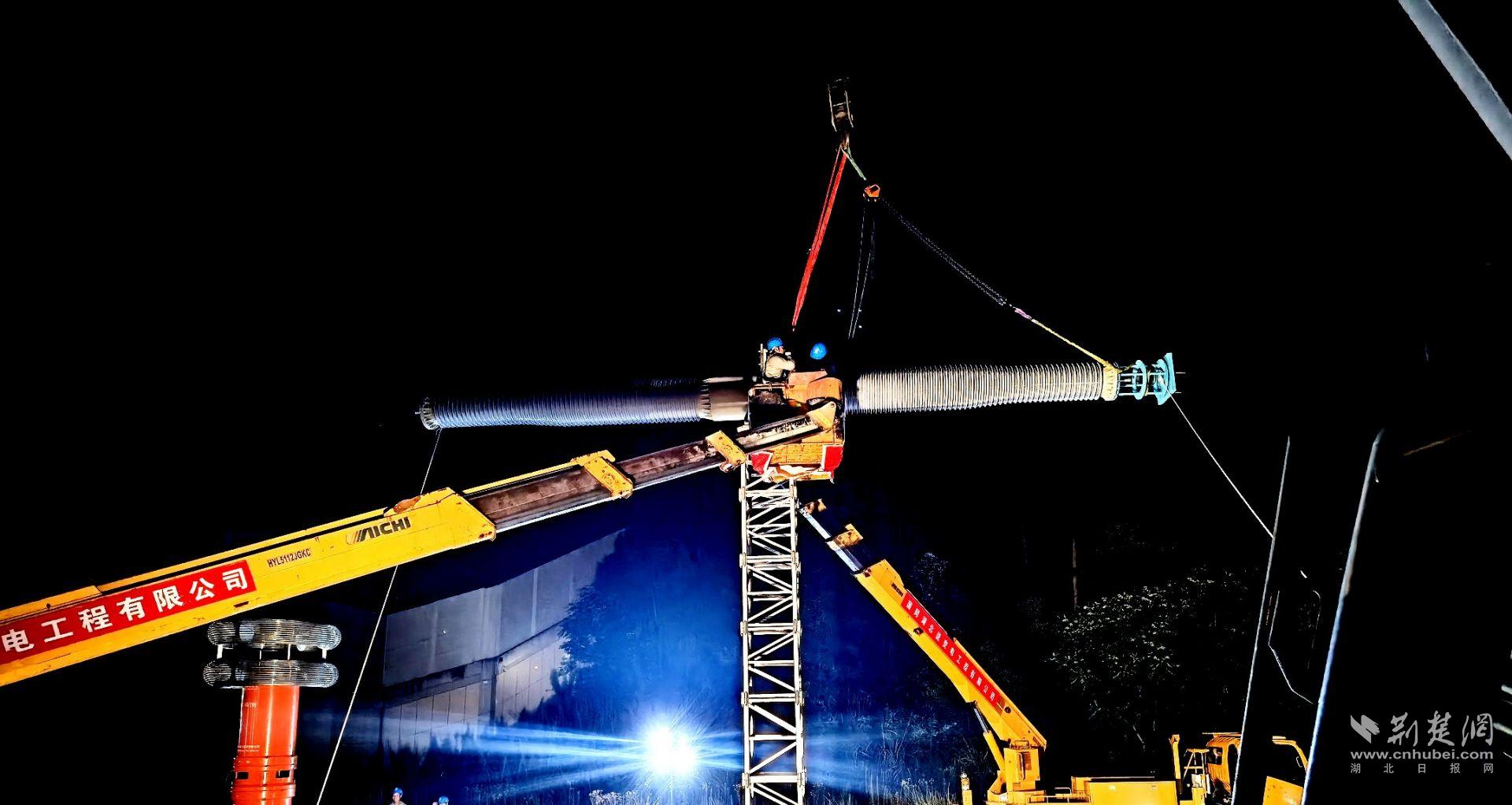

穿墻套管重達2.6噸、長約11米,直徑約700毫米。檢修現場,在甘露指揮下,吊車吊起整根套管保持著與地面5度的傾角,通過十幾米高的閥廳外側一個直徑960毫米的孔洞,在閥廳內外兩邊施工人員通力協作下懸空“抽出”至閥廳外進行轉運,隨后檢修人員將重達1.9噸的新套管從閥廳外插入,中間沒有絲毫磕碰。
“檢修工作按標準化、精細化要求推進,實現檢修效益最大化?!焙彼妥冸姽臼┕ろ?xiàng)目部經理熊一介紹,由于該國產化充氣型穿墻套管穿孔距離長、安裝精度高,在套管起吊過程中,懸空抽出與插入是整個工作的難點。設備換型帶來套管底座更換和鋼結構更換也給現場工作增加極大難度,施工過程無異于“螺絲殼里做道場”。
為確保工藝質量和現場安全,國網湖北送變電公司和國網湖北直流公司優先策劃,反復推演論證,緊密銜接各個工序、調動多臺特種車輛協同作業,確保了各個穿墻套管“安穩著陸”,最終成功將單元1渝側B相2只穿墻套管由原本的干式套管更換成六氟化硫充氣式套管,提升了換流站設備健康水平,有效保證了宜昌換流站安全穩定運行。
Copyright ? 2001-2025 湖北荊楚網絡科技股份有限公司 All Rights Reserved
營業執照 - 增值電信業務許可證 - 互聯網出版機構 - 網絡視聽節目許可證 - 廣播電視節目許可證
關于我們 - 版權聲明 - 合作咨詢
版權為 荊楚網 www.cnhubei.com 所有 未經同意不得復制或鏡像
